特装展台的布置和搭建设计

 行业资讯    |      2017-06-16 13:45:22    |      1976
特装展台的布置和搭建设计

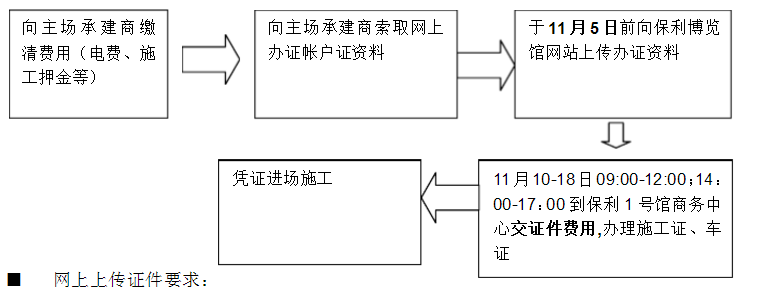

1、特装图纸的报审流程:

2、特装报审要求:

(1)、施工单位资质证明文件:  单层展台所委托的搭建公司注册资金不少于人民币100万元,注册时间须3年以上; 二层展台所委托的搭建公司注册资金不少于人民币300万元,注册时间须5年以上;

(2)、特装申报表、光地展台施工安全责任书、光地展台搭建承诺书。

(3)、设计方案彩色效果图。

(4)、设计方案平面图,立面图(包括平面尺寸,立面高度尺寸及材料说明)。

(5)、配电系统图(说明用电总功率,总开关额定电流/电压,采用电线规格型号和敷设方式及展位用电量计算方式)。

(6)、电气分布图(说明所使用的灯具,插座,规格,种类,安装位置,总控制电箱具体安装位置)。

(7)、至少两名展位电气施工人员“电工执业资格证书”复印件。

(8)、如是二层特装展台需补充提交(已加盖施工单位公章)的资料包括:

 1. 底层展台平面图(标明尺寸及材料)。

2. 二层展台平面图(标明尺寸及材料)。

3. 二层展台柱梁结构图(由国家注册结构工程师签名盖章)。  注:报图文件必须采用A4纸打印,签名盖章原件直接送达或快递(快递费由寄方支付)到主场承建商, 主场承建商收到邮件时间为准,若无按照以上规定报图的,其报图时间为最终补充完整图纸后的主时间。

重点提示:

※ 所有布展单位对已通过审批确认报审方案,一律不能自行更改,如需更改必须经展馆审批同意,对自行更改方案的布展单位,展馆将不予供电,并依据场馆管理规定给予相关处理。   ※ 所有展览与展馆同一类的装搭材料,必须提交进场材料清单,经展馆备案,否则展馆有权对其材料不予离场。

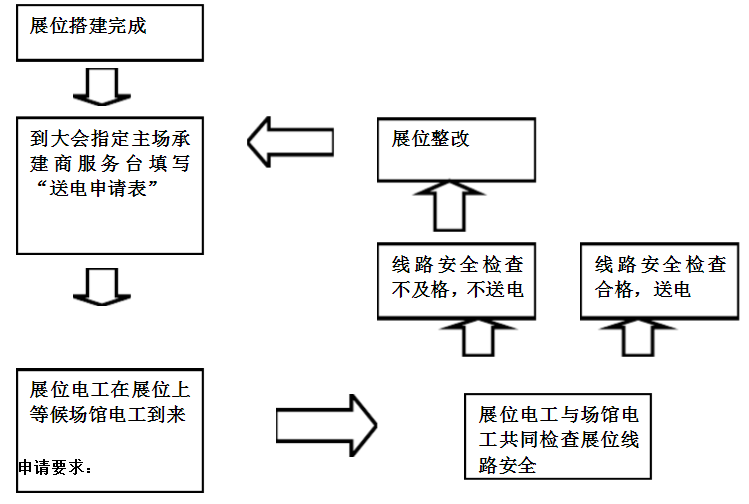

3、展位完工送电流程

展位用电申请送电时间:11月18日14:00开始接受申请 申请通电要求:

(1)、先按展会相关规定要求进行自检合格无误;

(2)、办理申请后必须有电工在展位上配合场馆电工的检查,合格后方能接电使用,

(3)、未经场馆电工检查合格允许,不得自私接电,一经发现将按展会规定进行处罚

1)机械用电:

机械已安装好;照明用电为展位已装修、电器、灯具、线材已全部安装完成。

 (2)必须自备漏电开关电箱,电箱大小必须与申报用电量相匹配.(漏电开关不能大于申请用电)

(3)必须用三相漏电开关,不能用单相漏电开关。照明开关箱、机械开关箱必须用电缆线接箱,不能用电源线接箱

(4)所有电线用材必须使用符合国家用电安全标准的三芯阻燃(ZR-BVVB)护套铜芯线,严禁使用铜包铝等非安全标准的电线。

(5)电线或接口位如有裸露的铜线不能外露,要用专用电工胶布包好。

(6)所有金属构架、设备设施金属外壳用电的必须做到可靠的接地。

(7)如果有电缆线横过展位顶部,电线必须有承载物固定连接安装整理好。

(8)特装展位有天花封顶或密封的房间,必须安装消防器材(按展馆要求规定每20平米安装不至少一个挂式灭火器)

4、施工证件办理流程

■ 网上上传证件要求:  有效二付身份证复印件(正背面),JPG格式(小于1M) 施工人员相片:大一寸大头彩照,JPG格式(小于1M)  注意:网上办证后,两个

工作日内需上网查询是否审核通过,如不通过需重新 上传。

审核通过的证件需带上:施工负责人身份证原件及办证人员名单(加盖公章) 到保利博览馆商务中心缴费取证。 (2)现场办证要求:  施工人员有效二付身份证复印件(

正背面)(两张) 施工人员相片:大一寸大头彩照(两张)  施工负责人身份证原件及办证人员名单 公司营业执照复印件(加盖公章,两张)

(3)证件费用:
